Strategische Timeline für Planung und Implementierung von Wartungsverträgen im Facility Management

Funktion einer Timeline zu Wartungsverträgen bei Standortverlagerungen

Eine Timeline zu Wartungsverträgen im Kontext einer Standortverlagerung dient der rechtzeitigen Planung, Anpassung oder Kündigung bestehender Verträge sowie der Ausschreibung und Inbetriebnahme neuer Wartungsleistungen am Zielstandort. Sie stellt sicher, dass Betreiberpflichten lückenlos erfüllt, Übergaben koordiniert und Anlagen ohne Unterbrechung betriebsbereit gehalten werden.

Wartungsverträge bei Standortverlagerungen

Timeline für die Konzeption, Ausschreibung, Vergabe, Implementierung und Start-up von Wartungsverträgen im Facility Management

  • PHASE 1 (APRIL – JUNI 2025): STRATEGISCHE ZIELSETZUNG

    Grundsatzentscheid & Ziele

    Warum Wartungsverträge? Ziel: Absicherung Betreiberhaftung (BetrSichV), Minimierung Ausfallrisiko, ESG-Fokus (Energieeffizienz?).

    Masterplan: Zeit & Budget, Minimierung ungeplante Nachträge.

    Organisation & Mitbestimmung

    Betriebsrat (BetrVG) => Personaleffekte (Outsourcing vs. Inhouse-Wartung?),

    FM-Leitung => Masterplan => Minimierung Kompetenzkonflikte (IT, TGA, TTS?).

    Risiko- & Krisenmanagement

    Pot. Risiken: unzureichende Wartung => Haftung bei Unfällen, ESG-Nichteinhaltung => Reputationsrisiko.

    Notfallpläne => “Ersatzlieferant?” Minimierung Ausfall.

    Projektteam & Zeitplan

    Team: FM, Einkauf, BR, IT, HSE, externer FM-Beratender?

    Ziel: Go-Live Jan. 2027 => Wartungsverträge digital integriert.

    Mitbestimmung bei Wartungsverträgen im Facility Management und technischem Gebäudebetrieb
  • PHASE 2 (JUNI – SEPTEMBER 2025): BEDARFSERMITTLUNG, STAKEHOLDER-ANALYSE & ANFORDERUNGSMANAGEMENT

    Bedarfsanalyse

    Welche Anlagen/Gewerke? (Heizung, Lüftung, Kran, Aufzüge, Brandschutz?).

    Minimierung Lücken => “Rundum-Check FM-TGA.”

    Stakeholder

    Intern: FM, BR, Personal, IT, Produktion, HSE, ggf. Architekten?

    Extern: Wartungsfirmen, TTS-Provider, Zertifizierer?

    Anforderungsmanagement

    DIN EN 13269 => Standardisierte Wartungsverträge => Minimierung Interpretationskonflikte.

    ESG => “Grüne Wartung, Minimierung CO₂, Einsparmaßnahmen?”

    Betreiberverantwortung

    BetrSichV => Pflichtenübertragung => Minimierung Haftung => Eindeutige Klauseln im Wartungsvertrag,

    Mitbestimmung => BR => Info => “Keine Personalverschlechterung?”

  • PHASE 3 (SEPTEMBER – DEZEMBER 2025): KONZEPT & AUFBAUORGANISATION (DIN EN 13269, BETREIBERVERANTWORTUNG, ESG)

    Wartungsvertragskonzept

    Vertragsspiegel => “Alle relevanten Gewerke,” Minimierung Wildwuchs,

    Struktur: Inspektion, Wartung, Instandsetzung, Verbesserung (DIN EN 13269).

    ESG & Arbeitsschutz

    Green Maintenance: Minimierung Emission, Langlebigkeit Anlagen,

    BetrSichV => “Wer prüft Anlage? Pflichtenübertragung an Wartungsfirma?“

    Digitalisierung

    CAFM, SLA-Tracking => Minimierung Papier => KVP => “Automatisierte Meldungen?”

    Service Desk => “Störungs-Ticket => direkter Verweis auf Wartungsvertrag?”

    Mitbestimmung & Personal

    BR => “Keine unkontrollierten Outsourcing-Verträge?” Minimierung Konflikte,

    Personalkonzept => “Wer administriert?”

    Konzept und Aufbauorganisation nach DIN EN 13269 und ESG im Facility Management
  • PHASE 4 (DEZEMBER 2025 – MÄRZ 2026): AUSSCHREIBUNG, VERGABE, VERTRÄGE & SCHNITTSTELLEN (FM, IT, SERVICE DESK)

    Ausschreibung

    Leistungsverzeichnis => “Welche Wartungsumfänge? Intervall? SLA?,” Minimierung Missverständnisse.

    Mitbestimmung => BR => "Zustimmung Outsourcing-Scope?"

    Vergabe & Vertragswesen

    Pflichtenheft: Mangelanspruch, CR-Management (z. B. revidierte Wartungsintervalle?), ESG-Klauseln.

    Minimierung Overhead => “Einheitliche Systematik?”

    Schnittstellen

    FM/IT => “CAFM-Integration, SLA-Reporting?” Minimierung manuelle Erfassung,

    Service Desk => “Ticket -> Wartezeit-Tracking -> KPI?”

    Organisation

    “Wer pflegt Wartungsvertragsdaten? Wer genehmigt CR?” Minimierung Personalmangel => BR => “Einwände?”

    Ausschreibung, Vergabe und Vertragsmanagement mit Schnittstellen zu FM, IT und Service Desk
  • PHASE 5 (MÄRZ – AUGUST 2026): PILOTPHASE, IMPLEMENTIERUNG WARTUNGSMANAGEMENT & SCHULUNGEN

    Pilot

    Start in einigen Gewerken (z. B. Aufzüge, Brandschutz) => Minimierung Komplexität.

    KPI => “Störungsquote, Zeitersparnis, SLA-Erfüllung?”

    Wartungsmanagement

    CAFM / Tool => “Wartungsplanung, Terminierung, Dokumentation,” Minimierung manuelle Abläufe,

    Reminder => “Nächste Wartung fällig in x Tagen?”

    Schulungen

    FM-/Instandhaltungs-Teams => “Vertragssoftware, KPI-Analyse, ESG-Kennwerte,” Minimierung Fehler,

    Mitbestimmung => BR => Info => “keine Überbelastung?”

    Dokumentation

    Wartungs- / Prüfprotokolle => Minimierung Lücken => “Sicherer Nachweis BetrSichV.”

    Pilotphase und Implementierung von Wartungsmanagement mit Schulungen im Facility Management
  • PHASE 6 (JUNI – OKTOBER 2026): ROLL-OUT, MITBESTIMMUNG, SLA-SETUP & FREMDFIRMENMANAGEMENT (START-UP)

    Voll-Rollout

    Alle relevanten Gewerke => “Wartungsverträge aktiv,” Minimierung manuelle Koordinierung,

    SLA => “Reaktionszeit <2h?,” KPI => “Verfügbarkeit?”

    Mitbestimmung & Personal

    BR => “Zustimmung? Dienstleisterwechsel? Personelle Umstellung (Start-up)?” => Minimierung Konflikte,

    Pflichtenübertragung => BetrSichV => “Gewerke-Risiken abgedeckt?”

    Fremdfirmenmanagement

    Start-up => “neue Wartungsdienstleister?” Minimierung Startprobleme => KVP => “Erstperformance?”

    Lieferantenentwicklung => Audits => Minimierung Qualitätsabfall.

    Risikomanagement

    Notfallpläne => “Wartungsdienst insolvent? 2. Lieferant?” Minimierung Ausfall,

    Minimierung Unfälle => BetrSichV => “DGUV-Vorschriften, E-Check?”

    Roll-out, Mitbestimmung, SLA-Setup und Fremdfirmenmanagement im Start-up FM-Prozess
  • PHASE 7 (SEPTEMBER – NOVEMBER 2026): AUDITS, KVP & FINALE OPTIMIERUNG (ÜBERGABE NEUBAU / FINALISIERUNG)

    Interne / Externe Audits

    Check => “DIN EN 13269 konform? BetrSichV abgedeckt? ESG-Klauseln eingehalten?” Minimierung Non-Compliance.

    KPI => “Kosten-/Zeitersparnis? Störfälle?”

    KVP & Lessons Learned

    “Verbesserungen an SLA, CR-Verfahren, Clause Library?” Minimierung Wiederholfehler,

    Innovationsmanagement => “KI-gestützte Wartungsprognose?”

    Übergabe Neubau

    Neubau => Start Jan. 2027 => Wartungsverträge => Wirksam ab Erstinbetriebnahme? Minimierung Lücken.

    Letzte Mängelbeseitigung => GU -> FM => “Klar definierte Garantie/Wartungs-Grenzen?”

    Arbeitsschutz

    BetrSichV => “Passt Verantwortungsübergang an externe Wartungsfirmen?” => Minimierung Haftung,

    Minimierung Mängel => Ggf. Nachbesserung?

    Audits, kontinuierlicher Verbesserungsprozess und finale Optimierung bei Neubauübergabe
  • PHASE 8 (DEZEMBER 2026 – JANUAR 2027): GO-LIVE & INTEGRATION INS REGELBETRIEB (WARTUNGSVERTRÄGE IM FM)

    Finaler Hochlauf

    Ab Januar 2027: Alle Wartungsverträge digital im CAFM-System, Minimierung Overhead,

    SLA => aktiv, KPI => “Instandhaltungsquote, Zeit bis Problembehebung?”

    Regelbetrieb

    FM-/Instandhaltungsteam => ständige Pflege => “Neue CR? Nachjustierung Wartungsintervalle?”

    Service Desk => “Störungs- / Wartungsmeldung => passender Vertrag => Minimierung Zeitverlust.”

    Korrekturmaßnahmen & KVP

    KPI => “Userzufriedenheit, Ausfallquote, CO₂-Reduktion?” Minimierung Abweichung => CR => “Anpassung SLAs?”

    Mitbestimmung => BR => “Keine Personalschwierigkeiten?”

    Langfristige Stabilisierung

    Audits => “1x pro Jahr?” => Minimierung Non-Compliance => BetrSichV, GEFMA, DIN EN 13269,

    Innovationsmanagement => “KI-basierte Wartungsprognose, Condition Monitoring?”

    Go-Live und Integration von Wartungsverträgen in den Regelbetrieb des Facility Managements

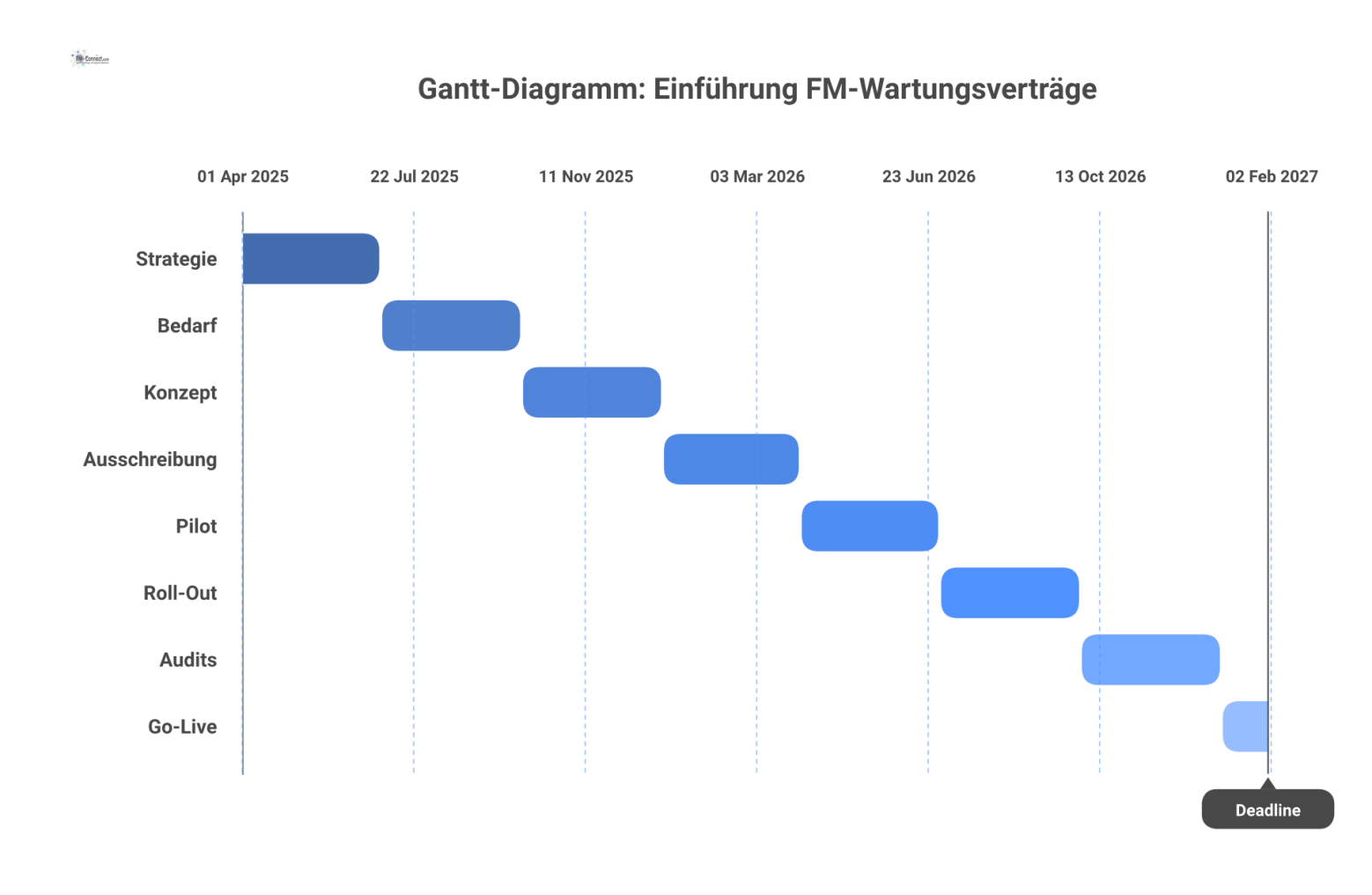

Gantt-Diagramm, das den Zeitplan für die Einführung von FM-Wartungsverträgen von April 2025 bis zum Go-Live im Januar 2027 darstellt.
